全面解析大理石空鼓成因及预防处理措施

作者:小徐a  |  发布时间: 2023-09-04  |   次浏览   海报分享

常见大理石地面施工做法:

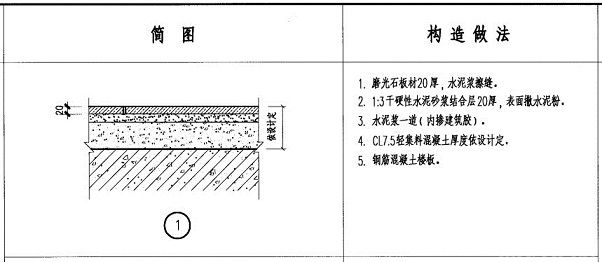

大理石地面石材铺贴的施工工艺及流程很简单,图集《室内(楼)地面及其他装修构造GJBT-651》做法:




大理石地面做法的工程分类:


根据《建筑装饰装修工程质量验收规范》分类,大理石地面石材做法,属于地面工程中的块材地面工程。


大理石地面石材铺贴在我们装饰施工中是很常见,很普通的施工做法,然而就是因为它的普通与常见,在施工管理过程中容易忽略对其问题的分析及控制。


今日,小编针对大理石地面铺贴过程中出现常见空鼓问题进行成因解析及预防措施说明:


大理石板材铺贴后由于板材与粘结层,或粘结层与基层粘结不密实存在缝隙,我们称为空鼓。


空鼓,会导致石材松动边角产生“呼吸”效应,降低地面石材承受力,当地面走人,搬物时因承受压力过大,极易发生石材破裂。


空鼓,用小铁锤轻击可以检查,根据《建筑地面工程质量验收规范GB50209-2002》中规定“凡单块板块边角局部空鼓,且每自然间(标准间)不超过总数的5%,可不计。”




地面石材空鼓主要原因及预防措施有以下五条:


1、温度:


施工时温度低于5度,水泥砂浆没有完全硬化反应,导致水泥砂浆没有达到应有的强度。


预防措施:


施工时及养护期间要保证温度不能低于5度,气温低于5度施工时需要加防冻剂,加防冻剂一来成本高,二来温度过低的情况下使用效果也不是很理想。


这里要注意,养护期间的温度保证很重要。


2、材料及配比方面:


水泥砂中的砂过细或者含泥量过多,或水泥参量太少。


预防措施:


材料及配比方面:水泥砂浆中砂,应选用中砂或粗砂,含泥量不得大于3%;水泥,宜采用硅酸盐水泥或普通硅酸盐水泥,其强度登记应在32.5级以上。


这里要注意,铺地面的砂不能过细,不同品种不同强度等级的水泥是不能混用的。


干硬性水泥砂浆的配合比是1:3,砂浆的干硬度以手捏成团不松散为宜,施工时注意对用水量的控制,当气温较高施工区域通风较好的时要适当加大用水量。


3、基层处理:


①基层尘土、油污没有清理干净,导致结合层不牢固,或者结合层太薄厚度不够。


②基层过于干燥,地面扫浆时水泥浆没有涂刷到位或者在石材铺贴之前已经干燥,造成砂浆与素水泥浆结合层之间的粘结力不够,形成空鼓。


③石材完成面距离楼板基层厚度过大,粘贴后易下沉、空鼓。


预防措施:


①基层应该彻底处理干净,包括地面的浮土、灰尘、油污、落地灰等。


②基层清理干净后一定要浇水湿润地面,最好施工前一天浇水浸泡,一来可以冲洗地面清扫不掉的灰土,二来可以防止扫浆后水泥浆里的水份过快被地面吸收导致水泥浆过早干燥,没有起到应有的作用。


③在大理石安装施工前,应先检查基层厚度的情况,对于基层厚度大于60cm的应预先浇筑混泥土垫层以防止下沉或空鼓。


4、施工工艺方面:


结合层沙浆未压实,石材铺贴后没有敲打击实。


预防措施:


①切忌扫浆后不能随扫随贴(扫浆的水灰比为0.5 左右)。


②板材铺贴时,要将石材背面松动的背网清除,防止松动的背网阻隔了砂浆与石材的粘结。


③砂浆要搅拌均匀,铺贴前要先预铺,预铺时应注意砂浆铺设宽度应超过石材宽度1/3 以上,并且砂浆厚度约高出水平标高3~4mm,砂浆要拍实、揉平、搓毛,这三道工序一道都不能少,切忌用砂浆遂铺随贴,正式铺贴时,将板块均匀轻击压实。


④根据水泥的凝结特点,硅酸盐水泥初凝时间不早于45分钟,终凝时间不迟于6.5小时,实际上初凝时间在1~3h,而终凝为4~6小时。


由此可知我们在拌制完砂浆之后,最好在1小时内全部用掉,以保证水泥的初凝时间。


5、养护方面:


养护期没有结束,就上人走车,导致地面松动空鼓。


预防措施:


地面石材铺贴后,养护时间最好不要少于7天,养护期间要分时段洒水保证地面湿润,防止人员、推车经过。


地面石材空鼓处理方法

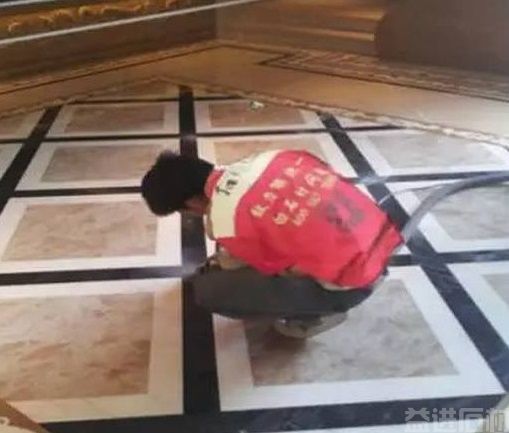

采用环氧树脂钢螺栓锚固法。此方式修补后基层结实,立而不损,并且施工办法简洁,省工省料。其施工步骤是:

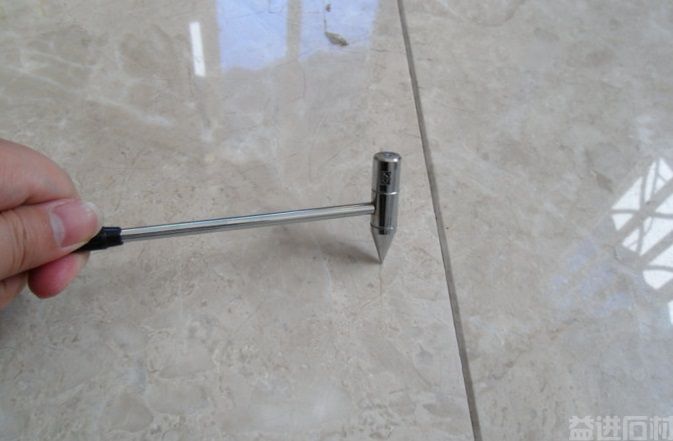

1、对需要修复的空鼓石材,断定钻孔方位和数量,先用电钻装上硬质合金镶片钻头打入5mm的细孔。


要注意钻孔时钻头应向下成15度倾斜角,以防止灌浆后环氧树脂浆从孔内向外流出来。待孔洞钻好后,就将孔内尘埃用空气压缩机清除。除灰空气机应插到孔底,使尘埃随压缩空气全部从孔洞中逸出。


2、其次制造环氧树脂浆。用环氧树脂、邻苯二甲酸二丁脂、固化剂、水泥按石材护理石大夫给出的合适比例进行调配。


拌制时先将环氧树脂和邻苯二甲酸二丁脂拌搅匀,后加入固化剂进行调配,然后再加入水泥拌匀,倒入灌浆机即可使用。


3、再来就是进行灌浆锚固。选用树脂灌枪使孔内树脂浆注满,应将枪头深化孔底,灌注时将枪头渐渐地向外退出。


待浆灌好后,放入钢制的锚固螺栓,为了提高粘结作用,螺栓应制成螺纹型,在一端拧上六角螺母,以便将大理石板粘牢扣住。




4、在放入螺栓前,为防止注入的环氧树脂浆流出,污染大理石外表,可先用石灰膏堵住洞口,待环氧树脂浆固化后,再将堵口整理洁净。紧接着对残留在石材表面的树脂浆,使用丙酮或二甲苯及时石材护理清洁,避免沾污地板。


5、在灌浆两到三小时后,用白水泥砂浆进行封口,色浆的色彩应尽量做到与所修补的石材表面色彩接近。点击文章链接(实例解析微孔注浆法处理大理石空鼓)


在做完空鼓石材护理施工后,等个大约一天,地表的环氧树脂浆干涸后,就又能愉快地和它玩耍了。




以上是小编对大理石地面施工中常会出现空鼓成因以及质量控制的预防处理措施进行的说明,大理石地面一旦出现质量问题,一般很难通过修复的方法解决。


为了保证质量、效果,更多时候的解决办法就是返工更换,而大理石的材料成本少则几百元一平方,多则上千元一平方,若是因为项目质量管控问题造成返工更换,则会对项目造成巨大的经济损失。


希望这一篇大理石空鼓的质量问题能够对大家有所帮助做到防患于未然。
