全国服务热线:15855130855

欢迎光临益进石材官方网站

地面、淋浴房、厨房的石材铺贴工艺你了解吗?

作者:小徐a  |  发布时间: 2023-10-31  |   次浏览   海报分享

节点大样




◎ 施工工序


地面清理→试拼→水泥浆结合层→铺贴石材 →养护→晶面处理


◎ 重点说明


1)石材排版图深化前须核对现场尺寸,厂家与项目部共同完成图纸深化,经项目部核对无误后下单生产。


2)厂家应预先对石材毛板的颜色、纹理等进行挑选,按照排版图的顺序和尺寸进行加工,根据颜色、纹理一致的原则,对石材进行试拼、调整和编号(编号与排版图一致)。




3)石材须做六面防护,石材六面防护须纵、横各一遍,待第一遍防护干后再刷第二遍防护,干后进行下道工序。

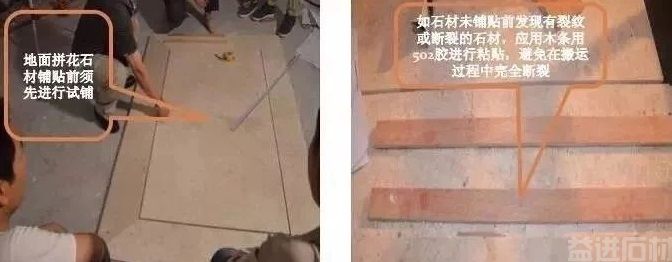

4)石材在铺贴前应进行试拼,出现颜色或纹理错乱时应进行挑选,必要时要求厂家更换。

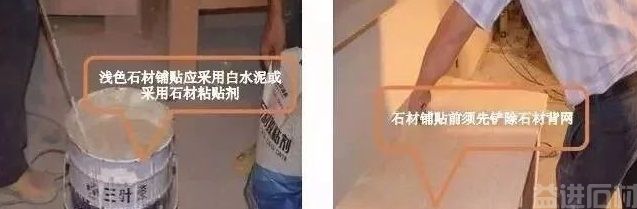

5)深色石材采用32.5MPa普通硅酸盐水泥混合中砂或粗砂,(含泥量不大于 3%)1:3配比;浅色系列石材采用32.5MPa白水泥砂浆掺白石屑1:3配比。

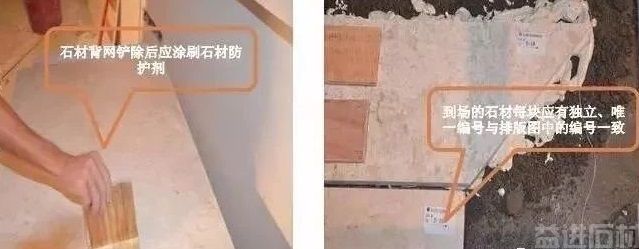

6)大理石在铺贴前应铲除背后网格布,并补刷石材防护剂,晾干后进行铺贴;若质地较为松脆的石材,则须在工厂对石材背面去网后做背胶或背砂处理,到场后直接铺贴。




7)表面平整度:1mm;缝格平直:1mm;接缝高低:0.5mm;踢脚线上口平直:1mm;板块间隙宽度:1mm。

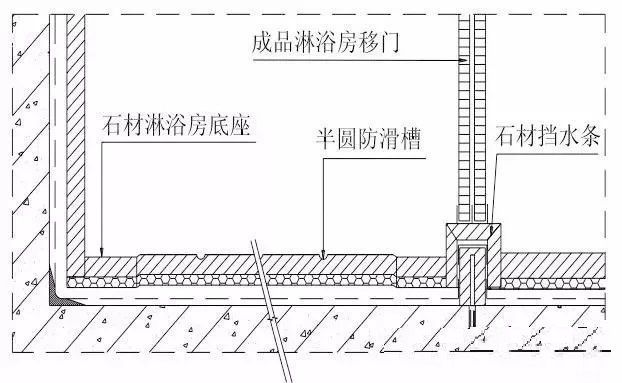

沐浴房地面石材施工工艺


◎ 节点大样




◎ 施工工序


地面清理→水泥浆结合层→铺贴石材 →养护→晶面处理


◎ 重点说明


1)淋浴房地面铺贴石材前须先作挡水槛,挡水槛完成面高度低于石材地面30mm, 挡水槛采用混凝土砂浆浇筑,挡水槛与地面接触位置须作弧形翻边。


2)防水施工须先对档水槛阴角处进行柔性防水处理,待档水槛阴角防水干透后再进行大面防水施工。

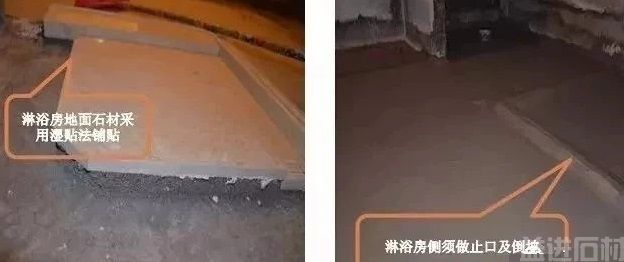

3) 沐浴房门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。




厨房、卫生间门槛石安装工艺


◎ 节点大样




◎ 施工工序


地面清理→水泥湿浆结合层→铺贴门槛石→养护→晶面处理


◎ 重点说明


1)门槛石铺贴前须先作挡水槛,挡水槛完成面高度低于石材地面30mm, 挡水槛采用细石水泥砂浆浇筑,挡水槛与地面接触位置须作弧形翻边。


2) 防水施工须对档水槛阴角及挡水槛面做柔性防水处理。




3) 门槛石材须采用湿铺工艺进行铺贴,预防淋浴用水落地后向外渗透。

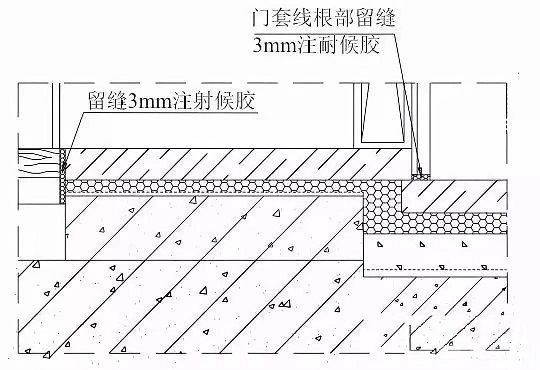

4)为避免门套受潮发霉,门套及门套线安装在门槛石上,门套根部留2~3mm缝采用耐候胶(颜色与门套线同色或按设计要求)封闭。

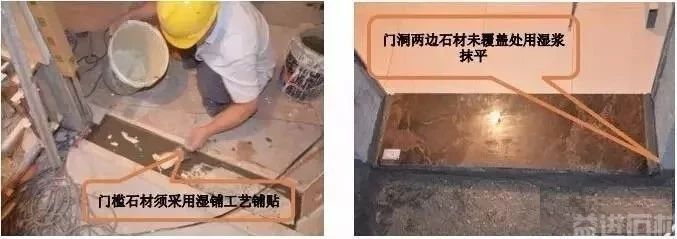

5) 门槛石长度应大于门框净宽50mm,居中铺贴,门洞两边石材未覆盖处用湿浆抹平(与门槛石同时施工完成);门槛石的宽度应与门套边对齐——凸口(如插口式)门套线对齐内边,平口(如与门套连体)门套线对齐外边。


声明:本站部分文章和图片来源于网络版权归原作者所有,如有侵权告知本站删除


上一篇 :  石材的颜色和放射性有关系?别再被骗了!!

下一篇 :  岩板表面的工艺有哪些?不同工艺的岩板适用于哪里?
